中国节能阳江海上风电项目首台5.5兆瓦风机吊装成功

来源:中国节能环保集团有限公司 时间:2020-03-11 【字号:

中国节能下属风电阳江公司积极贯彻落实集团公司、风电公司的工作要求,做细、做严、做实疫情防控和复工复产各项工作。3月8日,在各方支持和努力下,阳江海上风电项目首台5.5兆瓦风机吊装成功。

狠抓“两条线”,稳妥有序推进复工

为统筹抓好疫情防控和复工复产,阳江公司全面落实地方政府和上级公司有关要求,召开专题会议研究疫情防控和项目复工有关事宜。阳江公司以首台风机吊装为突破口,积极谋划各个工作面的复工方案,及时向地方政府及风电公司汇报疫情防控及复工准备情况,全力推进复工复产。

战“疫”一线,让党旗高高飘扬在南海海域

受疫情影响,阳江海上风电项目设备生产的复工时间的不确定性,对项目建设进度造成了潜在的影响。为最大程度减少和克服不利影响,党员突击队员身先士卒,主动到访风机基础、塔筒等厂家,跟进设备原材料进场与生产进度,督促对方制订切实可行的排产计划与施工计划,通过视频、电话会议等多种形式沟通协调,全力加快项目建设进度。在组织风机吊装过程中,突击队员克服大件设备运输难、气候条件恶劣等困难,24小时值守,积极协调各参建单位,严格审定吊装方案和应急措施,合理调配人力、物资,加大施工安全管控力度,保证工作有序开展。

紧盯“窗口期”,实现首台风机吊装成功

阳江海上风电项目作为集团公司首个海上风电项目和单体最大投资项目,规划建设55台5.5兆瓦风机和一座220千伏升压站,建成投产后年发电上网电量可达7.93亿千瓦时,对促进地方经济绿色发展、拉动地区经济转型升级有着重要意义。2019年5月,项目正式开始海上施工并于2019年底完成5台风机基础施工、1回220千伏海缆敷设、海上升压站基础施工和上部组块陆上建造以及陆上集控中心工程主体建设。

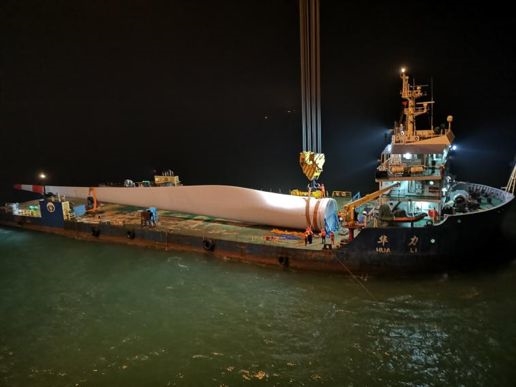

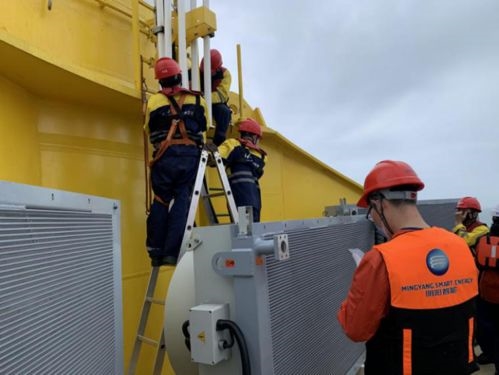

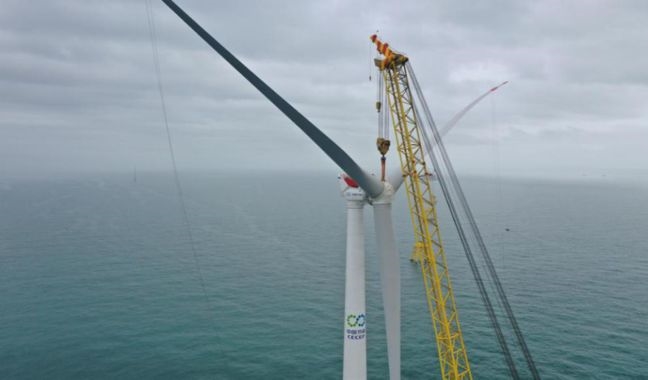

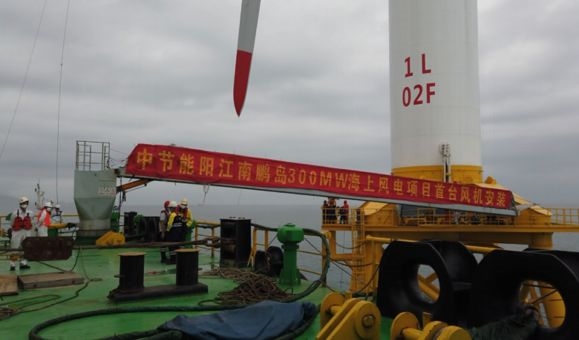

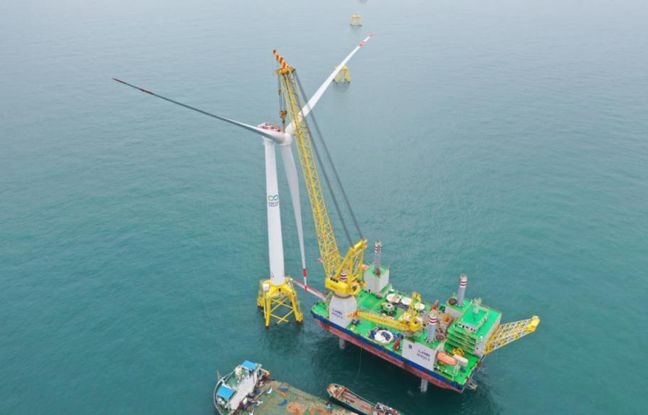

2020年1月份以来,阳江公司积极与阳江气象局、广州打捞局对接,24小时监测海况,多次出海筹备,但由于海况复杂,一直未达到吊装条件。2月29日,经过一个多月的再蓄力、再筹备,阳江公司抓住海上施工窗口期,将风机吊装前的各项工作准备就绪。吊装前,安全技术人员对现场所有施工人员进行了安全技术培训并做好交底工作,仔细检查吊装所用到的机械、工器具和安全防护用品,保证各项安全措施到位,杜绝任何不安全因素,确保首台风机吊装工作能够安全顺利进行。3月2日,海上风机吊装正式拉开序幕,当第一节塔筒从7000吨运输驳上缓缓升起,精准对接到海上风机基础的法兰上后,现场人员争分夺秒,抓住仅有的24小时“窗口期”,将塔筒、风机机舱安装就位。3月8日,连日的风浪暂时平息,现场人员相继将每个重达36吨的叶片吊装到位,随着机组轮毂与机舱的成功对接,阳江海上风电项目首台风机吊装宣告成功,就此项目建设迈入了崭新阶段。

复工以来,阳江海上风电项目顺利完成了首台风机吊装及1台风机的基础钢管桩沉桩。下一步,阳江公司将倒排工期、狠抓节点,紧盯供货设备厂家,严把工程建设质量、安全关,加快推进机组吊装进度,全力克服疫情影响,严抓复工复产,争取项目早日并网投产发电。
